Gestione Progetti

Backlog Progetto Excel - Modello Gratuito

Cartella Excel con inserimento attività, scadenze, responsabili, costi, ore, alert e dashboard filtrabile per progetti aziendali.

1 Ottobre 2026
4 download
4.8/5 voto medio
Scarica il modello

Il backlog progetto Excel è una cartella di lavoro per registrare e seguire attività, milestone, rischi, decisioni e dipendenze. Include un foglio operativo con 100 righe predisposte, calcolo automatico di ID, giorni alla scadenza e alert, oltre a una dashboard con KPI, ore, costi e avanzamento.

La cartella contiene 5 fogli: Istruzioni, Dashboard, Inserimento, Parametri e Liste. In Inserimento compili progetto, area, tipo, titolo, responsabile, priorità, stato, sprint, date, avanzamento, ore, costi e note. Le formule producono ID come ATT-0001, giorni residui e messaggi SCADUTA, In scadenza, Nei tempi o Senza scadenza.

Abbiamo progettato il file per liberi professionisti, studi, agenzie e piccoli team che coordinano più lavori senza un software gestionale dedicato. Parti dal foglio Istruzioni, controlla i valori in Parametri e inserisci una riga per ogni elemento del backlog.

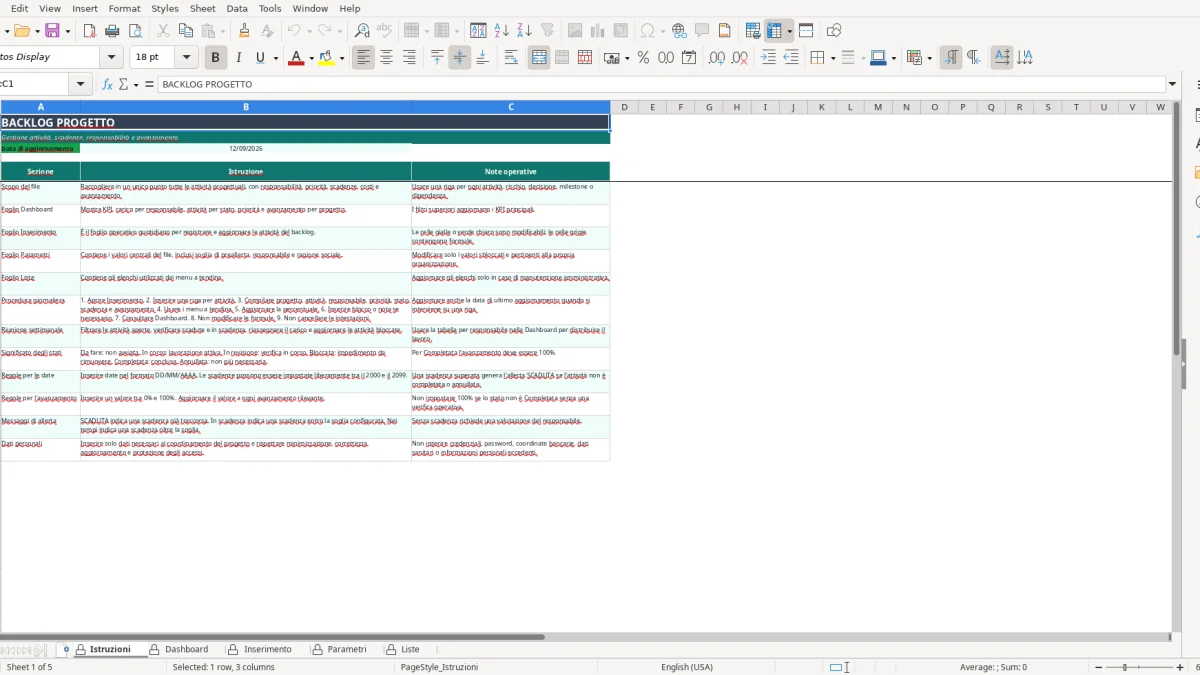

Screenshot 1: Istruzioni tab - Excel template backlog progetto excel
Figura 1: Foglio di calcolo "Istruzioni"

Principali vantaggi di questo modello Excel

  • Identifica ogni attività con un ID automatico nel formato ATT-0000.
  • Calcola giorni alla scadenza e stato dell'allerta usando la data odierna.
  • Registra ore stimate, ore consuntivate, costo stimato e costo consuntivato.
  • Filtra la Dashboard per progetto, responsabile, sprint e stato.
  • Confronta avanzamento medio, carico per responsabile e scostamento ore.
  • Gestisce fino a 100 righe operative predisposte nel foglio Inserimento.

Guida passo dopo passo

Il flusso quotidiano parte dal foglio Inserimento e termina con il controllo della Dashboard.

  1. Apri il file e leggi il foglio Istruzioni, verificando data e regole operative.
  2. Controlla in Parametri la ragione sociale, il responsabile, la soglia di preallerta e le impostazioni iniziali.
  3. Nel foglio Inserimento compila una riga per ogni attività, milestone, rischio, decisione o dipendenza.
  4. Usa i menu disponibili per progetto, area, tipo, responsabile, priorità, stato e sprint.
  5. Inserisci date, avanzamento percentuale, ore, costi, dipendenze e note di blocco.
  6. Apri Dashboard e usa i filtri superiori per analizzare scadenze, carichi e stato del progetto.

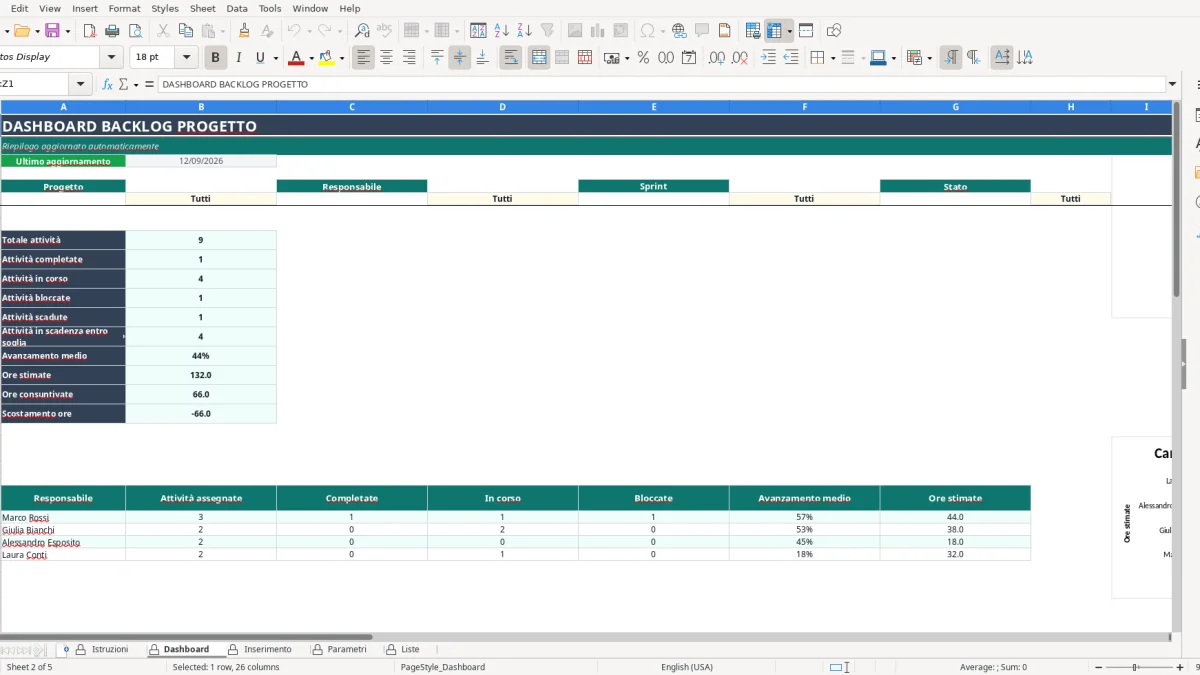

Screenshot 2: Dashboard tab - Excel template backlog progetto excel
Figura 2: Foglio di calcolo "Dashboard"

Funzionalità incluse

Tabella tblBacklog da A5:V105 per inserire e aggiornare 100 elementi progettuali.
ID automatico ATT-0001, ATT-0002 e successivi generato dalla presenza del titolo attività.
Calcolo dei giorni alla scadenza con esclusione delle attività completate o annullate.
Alert automatici basati sulla soglia di 7 giorni configurata in Parametri.
Dashboard con conteggi di attività, avanzamento medio, ore stimate, consuntivi e scostamento.
Tabelle per responsabile, stato, priorità e progetto con quattro grafici riepilogativi.
Menu a tendina e controlli per date dal 01/01/2000 al 31/12/2099 e percentuali da 0% a 100%.

Uso del backlog progetto Excel nei team italiani

Chi lo usa nel lavoro quotidiano

Il backlog progetto Excel serve al project manager, al responsabile operativo e al titolare di una microimpresa che devono sapere chi fa cosa, entro quando e con quale carico. Un’agenzia marketing può seguire una campagna newsletter; uno studio professionale può registrare attività di migrazione documentale; un reparto IT può gestire requisiti, configurazione e verifiche.

Nel foglio Inserimento (Figura 1) ogni riga contiene progetto, area, tipo, titolo, descrizione, responsabile, priorità e stato. Puoi classificare una voce come Attività, Milestone, Rischio, Decisione o Dipendenza, invece di mescolare nello stesso elenco richieste operative e impedimenti.

Come leggere il lavoro assegnato

Le colonne Ore stimate e Ore consuntivate permettono di confrontare pianificazione e lavoro registrato. Per esempio, un’attività stimata 24 ore e consuntivata 16 ore è ancora in corso al 65%: il responsabile non deve interpretare il solo numero di ore come completamento.

La Dashboard (Figura 2) riassume attività completate, in corso, bloccate, scadute e in scadenza. I filtri per progetto, responsabile, sprint e stato consentono di preparare una riunione settimanale senza ricopiare dati in un secondo foglio.

Per un team di quattro persone, la tabella per responsabile mostra assegnate, completate, in corso, bloccate, avanzamento medio e ore stimate. La scelta pratica è usare una riga per ogni elemento verificabile: “sviluppare accesso clienti” è troppo ampia se contiene tre consegne diverse.

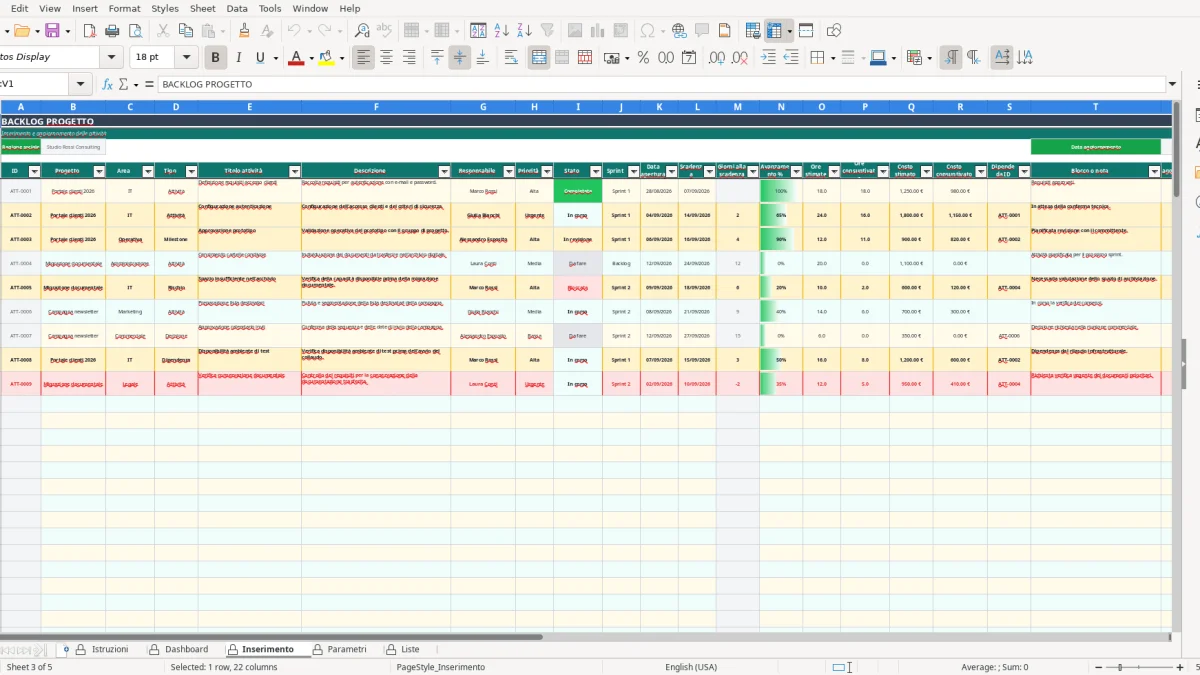

Screenshot 3: Inserimento tab - Excel template backlog progetto excel
Figura 3: Foglio di calcolo "Inserimento"

Struttura tecnica e gestione delle scadenze

Formule e campi calcolati

Il foglio Inserimento usa formule nelle colonne ID, Giorni alla scadenza e Alert. L’ID nasce dal numero di riga e dal titolo attività, con formato ATT-0000. I giorni residui sottraggono la data odierna alla scadenza, ma restano vuoti per elementi completati o annullati.

L’alert confronta la scadenza con TODAY() e con la soglia presente in Parametri. Il valore iniziale è 7 giorni: una scadenza entro una settimana produce “In scadenza”, una data precedente produce “SCADUTA”, mentre una riga senza data produce “Senza scadenza”.

Controlli di coerenza operativa

Le date di apertura, scadenza e ultimo aggiornamento accettano valori dal 01/01/2000 al 31/12/2099. L’avanzamento è limitato da 0 a 1 e visualizzato come percentuale; per lo stato Completata le istruzioni richiedono il 100%.

La Dashboard (Figura 2) usa formule COUNTIFS e SUMIFS per applicare i filtri e aggregare le righe da 6 a 105. Con 18 ore stimate e 18 consuntivate lo scostamento è zero; con 24 stimate e 16 consuntivate il residuo contabile è 8 ore, ma non equivale automaticamente a 8 ore ancora necessarie.

Il foglio Parametri contiene anche 8 ore giornaliere standard, valore utile per una stima preliminare del carico. Non è un calendario delle disponibilità: serve come riferimento numerico, mentre la pianificazione effettiva resta nei dati del backlog.

Errori ricorrenti nella gestione delle attività

Scadenze e stati incoerenti

Un errore frequente è lasciare un’attività al 100% con stato In corso. Nel file il completamento deve essere associato allo stato Completata; altrimenti la Dashboard può conteggiare l’elemento come non concluso anche se l’avanzamento sembra terminato.

Un secondo problema riguarda le date passate. Se un’attività non completata ha scadenza 10/09/2026 e apri il file il 12/09/2026, l’alert diventa SCADUTA. Non correggere la data solo per eliminare il messaggio: aggiorna la scadenza quando esiste una nuova decisione reale.

Costi e dipendenze inseriti male

Ore e costi devono essere numeri positivi. Scrivere “€ 1.250 circa” nel campo Costo stimato impedisce un confronto pulito con il consuntivo; inserisci 1250 e usa Blocco o nota per spiegare l’incertezza.

La colonna Dipende da ID richiede un riferimento come ATT-0001. Se digiti il titolo dell’attività invece dell’ID, il collegamento resta leggibile per una persona ma non è verificabile rapidamente durante la riunione.

Attenzione anche alla granularità: una voce da 80 ore che comprende analisi, sviluppo, test e formazione nasconde il ritardo. È preferibile dividerla in quattro righe, ciascuna con responsabile, scadenza e avanzamento misurabili.

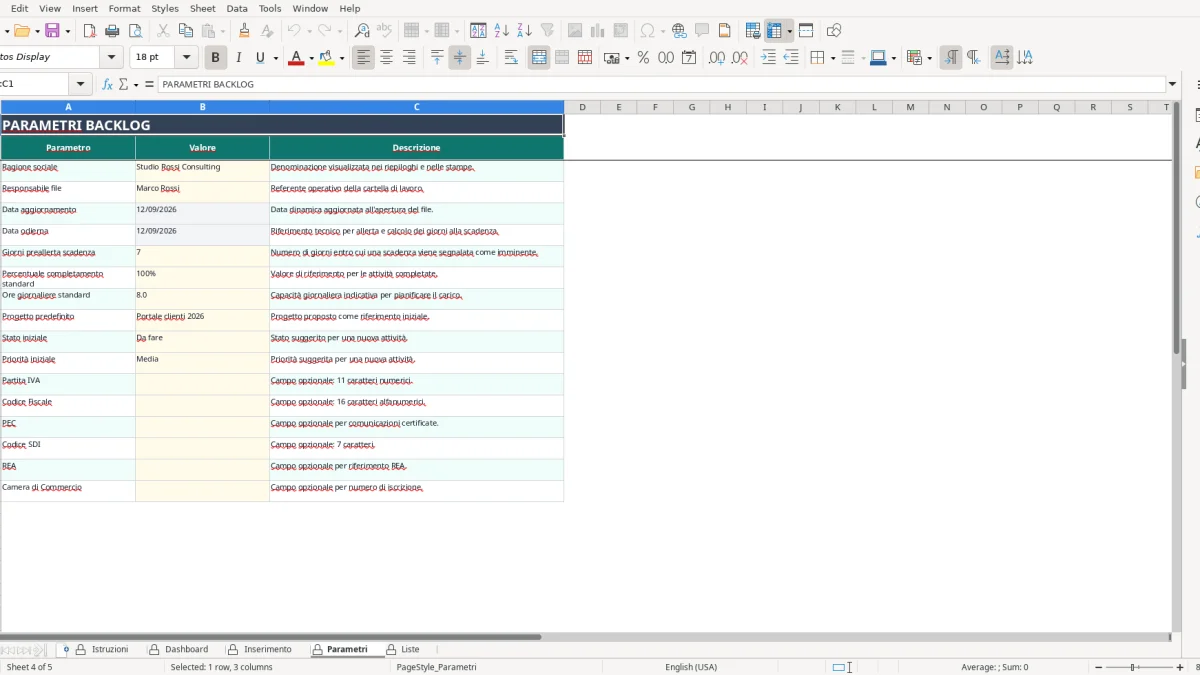

Screenshot 4: Parametri tab - Excel template backlog progetto excel
Figura 4: Foglio di calcolo "Parametri"

Controllo periodico del file e qualità dei dati

Verifica settimanale delle righe

Durante la riunione settimanale filtra le attività aperte e controlla prima quelle SCADUTE e poi quelle In scadenza. Il foglio Istruzioni indica di verificare anche le attività bloccate e di usare la tabella per responsabile per distribuire il carico.

Controlla che ogni riga attiva abbia progetto, titolo, responsabile, stato, priorità e scadenza oppure una motivazione in nota. Una riga senza scadenza riceve “Senza scadenza”: non è un errore di formula, ma un punto da valutare con il responsabile.

Manutenzione di parametri ed elenchi

Il foglio Parametri contiene la soglia di preallerta, impostata a 7 giorni, la data dinamica e i valori iniziali. Modifica solo i valori pertinenti all’organizzazione; non sovrascrivere le formule in B5 e B6, che usano TODAY().

Il foglio Liste contiene progetti, responsabili, stati, priorità, tipi, sprint e aree usati dai menu. Se aggiungi un nuovo responsabile, aggiorna l’elenco in modo coerente con le convalide del foglio Inserimento, evitando varianti come “Marco Rossi ” con spazio finale.

A fine mese confronta ore stimate e consuntivate. Uno scostamento di 12 ore su 40 stimate, pari al 30%, richiede una nota gestionale; il file evidenzia il dato, ma non spiega da solo se la causa è una stima iniziale errata, una dipendenza o una modifica di ambito.

Domande frequenti su questo modello

Download
Formato file Excel (.xlsx)
Software compatibile Excel, Google Sheets, LibreOffice
Prezzo Gratuito
Scarica ora
